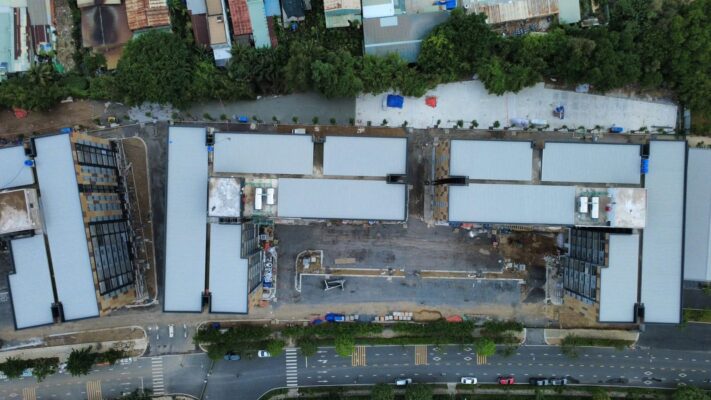

Đến tháng 09/2026, dự án iD Town đã đạt 90% tổng tiến độ, các hạng mục xây dựng và hoàn thiện đang được triển khai đồng bộ, bám sát kế hoạch đề ra.
Các hạng mục chính đã và đang thực hiện:
✅Kết cấu và xây tô: Hoàn thành 100% công tác xây tường; tô tường trong nhà đạt 96%, tô tường mặt ngoài đạt 97%.
✅Hoàn thiện căn hộ: Công tác ốp lát, sơn nước trong nhà đang tích cực hoàn thiện, lắp đặt cửa nhôm kính và lan can kim loại cùng đạt 83%.
✅Hệ thống cơ điện: Điện trục đứng đã hoàn thành 100%, nước trục đứng đạt 96%, hệ thống điện nước căn hộ đạt 80%.
✅An toàn và tiện ích chung: Hệ thống điện nước, PCCC khu vực hành lang và sảnh thang máy đạt 87%.
✅Hạ tầng kỹ thuật: Hoàn thành 100% công tác bó vỉa; đổ đá dăm loại 1 và loại 2 đạt 98%; tiếp tục triển khai lát gạch tự chèn đường dạo bộ.
✅Cảnh quan nội khu: Hoàn thành 100% cây xanh khu vực hồ bơi và sân chơi cộng đồng; cây xanh khu vực 4 tháp đạt khoảng 70%.
Dự án hiện đang được tập trung nguồn lực để đẩy nhanh các hạng mục hoàn thiện còn lại, đảm bảo chất lượng công trình và mục tiêu bàn giao theo kế hoạch.


Tin tức khác

CẬP NHẬT BÁO CÁO TRƯỚC KHI MỞ BÁN ĐỢT 4 – CHUNG CƯ NHÀ Ở XÃ HỘI THUỘC DỰ ÁN KHU DÂN CƯ THEO QUY HOẠCH TẠI PHƯỜNG LONG THÀNH, THÀNH PHỐ ĐỒNG NAI.

Ngày đăng: 14/09/2026 Ngày 11/08/2026, thực hiện theo quy định tại Điều 38 Nghị định 100/2024/NĐ-CP ngày 26/07/2024 của Chính phủ

iD JUNCTION-HƠI THỞ MÙA THU-BẢN TIN CƯ DÂN THÁNG 09.2026

Bản tin Cư dân iD Junction tháng 09.2026 sẽ đưa Quý Cư dân bước vào những ngày thu dịu dàng

TIẾN ĐỘ DỰ ÁN iD TOWN THÁNG 09/2026

Đến tháng 09/2026, dự án iD Town đã đạt 90% tổng tiến độ, các hạng mục xây dựng và hoàn

CHÀO THÁNG 08: LƯU GIỮ NHỮNG KHOẢNH KHẮC HÈ TẠI ID JUNCTION

Một mùa hè đầy ắp tiếng cười và những hoạt động thú vị đã đi qua! Mời Quý cư dân
